排除重大安全隐患:大连金州火车站10千伏跨越线路拆除工程正式启动

中新网辽宁新闻11月20日电 11月17日,国网大连供电公司正式启动金州火车站10千伏跨越线路拆除工程。站区内四条已持续运行27年的供电线路——南山线、金海线、城内线与斯大林线,即将全面退出历史舞台。
这四条10千伏线路自1998年投运以来,便成为支撑金州早期工业发展的重要电力动脉。而线路所在区域——金州火车站,自身也是一座历经百年风雨的老站,它建于1903年,于1955年回到祖国怀抱,随着电气化铁路发展,2001年成为东北腹地连接大连港的重要枢纽,至今仍是东北货运铁路的重要站点。然而随着丹大快速铁路开通,列车速度与密度大幅提升,这几条持续运行27年的线路因设备老化、断线风险升高,已成为影响铁路运行安全的重大隐患。
为彻底解决线路隐患,国网大连供电公司提前两年开展线路改造,并于今年10月14日完成相关改造任务,满足了跨越线路拆除的必要条件。该公司配网部副主任李庆凯表示,为确保拆除作业安全进行,公司与铁路部门密切配合,先后完成现场勘查、方案制定、数据校验等准备工作,最终确定利用四个铁路“天窗期”组织施工。
当天15时10分,首个“天窗期”作业现场,6名高空作业人员攀上南山干10号塔和南山干11号塔,利用专用卡线器及连接器将导线连接、收紧,并拆除杆上悬垂和连接的金具,与此同时,放线人员配合缓松绳索,通过梯车接应完成剪线与回收。

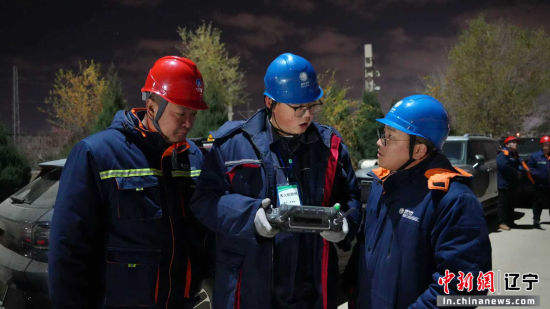

11月18日零时30分是首个夜间“天窗期”,在这一施工期要完成南山干11号塔和12号塔的导线拆除。国网大连供电公司金州分公司徐玮介绍,本次夜间作业通过使用无人机照明、专业电动工具等先进工器具,极大提高了作业效率,保障了拆除工程安全稳定推进。
按照施工计划,整项工程将于11月24日全部结束。四条线路的退役不仅消除了该区域的安全隐患,其原供电区域将由6条具备自动化功能的10千伏电缆线路供电,这也标志着大连金州主城区配电网向智能电网转型升级,迈入了新的历史阶段。
